В Тобольске завершают модернизацию городской тепловой инфраструктуры
| Фото: пресс-служба СУЭНКО
Работы по модернизации коммунальной инфраструктуры в рамках подготовки к предстоящему осенне-зимнему периоду завершают в Тобольске. Они ведутся с соблюдением графика, сообщили в пресс-службе СУЭНКО.

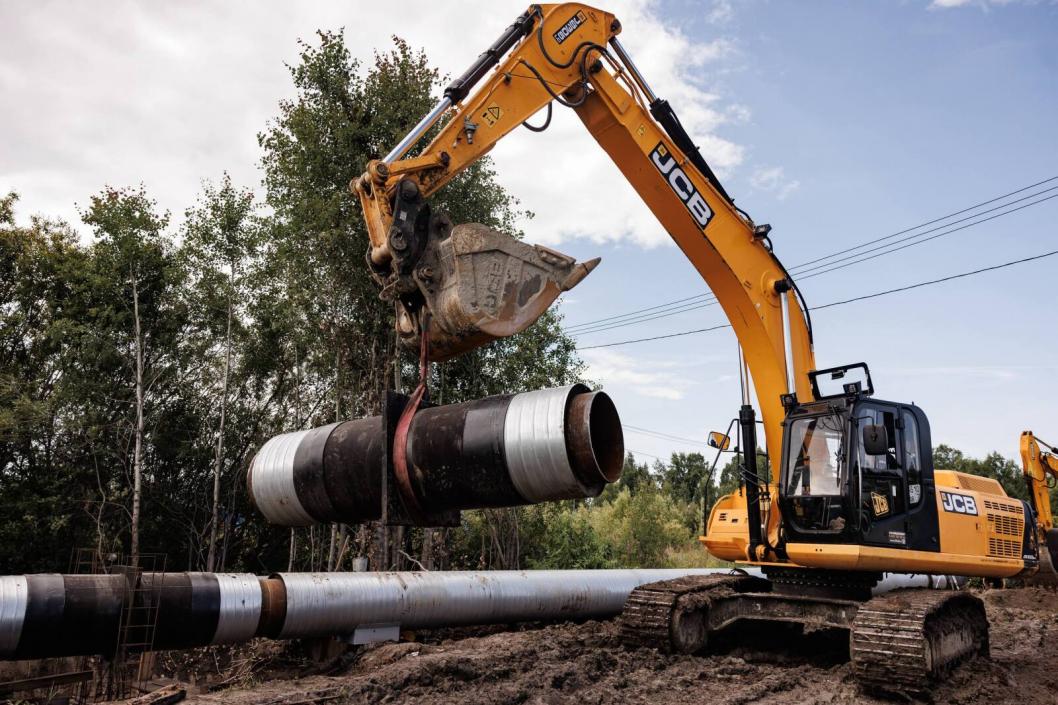

На ул. Радищева завершается капитальный ремонт магистральной теплотрассы, где выполнено 75% работ. Специалисты закончили монтаж участка под проезжей частью, восстановив движение транспорта.
Продолжается и модернизация крупных объектов теплоснабжения. Так, тепловая камера в 6 мкр находится в готовности на 50%. Специалисты демонтировали старое оборудование, подготовили грунт и установили армокаркас – важный элемент для дальнейшего строительства. На канализационном коллекторе по ул. Полонского выполнено 55% работ.
Центральный тепловой пункт №3 в 7а мкр готов на 90%. На финишной прямой – реконструкция магистральных теплотрасс: трубопровод диаметром 1000 мм от ТЭЦ до Городской котельной №1 готов на 90%, трубопровод диаметром 700 мм – на 85%.
Все объекты оснащаются современным оборудованием, которое позволит существенно повысить надежность теплоснабжения города и обеспечить комфортные условия проживания для его жителей в предстоящий отопительный сезон.
